SWOT-Analyse im Projekt: Schritt für Schritt erklärt

Die SWOT-Analyse verbindet die interne Analyse eines Untersuchungsobjekts mit der Analyse seines externen Umfelds und unterscheidet dabei Stärken und Schwächen als interne Faktoren sowie Chancen und Risiken als externe Faktoren …

Kategorie: Methodik & Frameworks

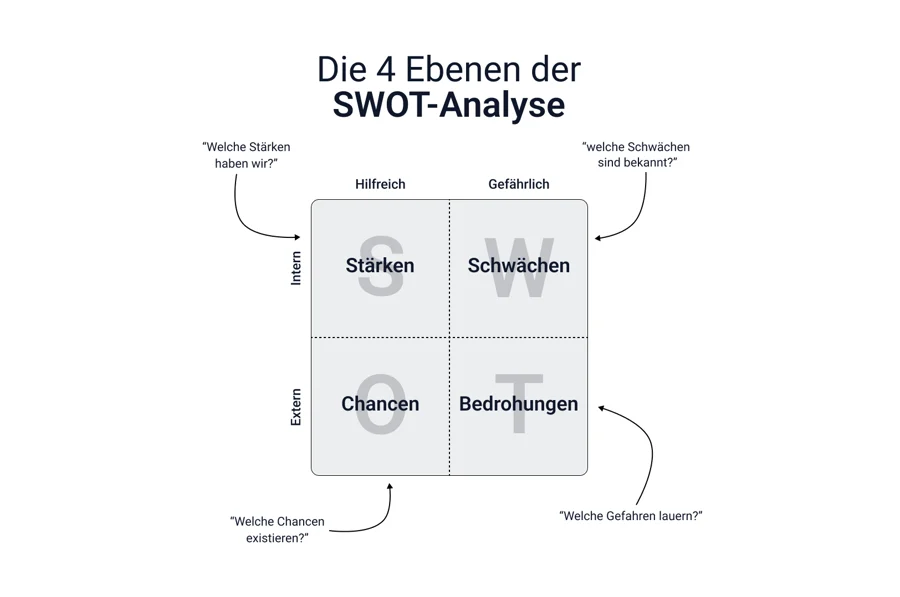

Infografik: Die 4 Ebenen der SWOT-Analyse

Was ist eine SWOT-Analyse?

Die SWOT-Analyse verbindet die interne Analyse eines Untersuchungsobjekts mit der Analyse seines externen Umfelds und unterscheidet dabei Stärken und Schwächen als interne Faktoren sowie Chancen und Risiken als externe Faktoren (Quelle). Untersuchungsobjekt kann ein Unternehmen sein, ebenso ein Geschäftsfeld, ein Produkt oder ein einzelnes Projekt (Quelle).

Die Herkunft ist weniger eindeutig, als die Verbreitung vermuten lässt. Die gängige Zuschreibung führt zu Albert Humphrey und einem Forschungsprojekt am Stanford Research Institute in den 1960er Jahren, dessen Team aus über 5.000 Interviews mit Führungskräften aus rund 1.100 Unternehmen zunächst das Raster SOFT ableitete: Satisfactory, Opportunity, Fault, Threat (Quelle). Belastbare akademische Primärquellen für diese Zuschreibung fehlen jedoch (Quelle).

Die zweite häufige Zuschreibung ist nachweislich falsch. Im Harvard-Lehrbuch "Business Policy: Text and Cases" von Learned, Christensen, Andrews und Guth (1965) kommen die Wörter strengths, weaknesses, opportunities und risks im Kontext ökonomischer Strategie vor, das Akronym SWOT und der Begriff threats aber nicht; das Verfahren als Werkzeug wird dort nicht beschrieben (Quelle). Eine historische Rekonstruktion im Journal of Management History zeichnet den Weg vom SOFT-Ansatz zur heutigen SWOT-Analyse nach (Quelle).

Praktisch relevant ist daraus ein Punkt: Die SWOT-Analyse ist eine Strukturierungshilfe, kein normiertes Verfahren. Es gibt keine DIN- oder ISO-Vorschrift, die ihre Anwendung regelt. Ihr Ergebnis ist nur so gut wie die Disziplin, mit der Sie die vier Ebenen trennen.

Wann nutzen Sie die SWOT-Analyse im Projekt, und wann nicht?

Drei Anlässe tragen den Aufwand von zwei bis vier Workshopstunden.

Erstens die Angebots- und Machbarkeitsphase: Vor der Abgabe eines Festpreisangebots macht die SWOT-Analyse sichtbar, welche internen Lücken das Projektrisiko treiben und welche externen Entwicklungen den Auftrag attraktiv machen. Zweitens der Projektstart: Die vier Ebenen liefern die erste Befüllung der Risikoliste und der Annahmenliste. Drittens Meilensteine und Phasenübergänge: Eine SWOT-Analyse aus der Angebotsphase ist nach zwölf Monaten Laufzeit veraltet, weil sich das externe Umfeld verändert hat.

Nicht geeignet ist die SWOT-Analyse für drei Zwecke. Sie priorisiert nicht: Vier gefüllte Felder ergeben keine Rangfolge, dafür brauchen Sie eine Nutzwertanalyse oder eine Risikobewertung nach Eintrittswahrscheinlichkeit und Auswirkung. Sie quantifiziert nicht: Ohne Zahlen bleibt "hohe Fertigungstiefe" eine Behauptung. Und sie ersetzt kein Risikomanagement nach ISO 31000, sondern liefert diesem Input; für die Identifikation von Risiken kennt ISO/IEC 31010 eine ganze Reihe strukturierter Techniken (Quelle).

Der häufigste Fehler in der Praxis ist die Verwechslung der Ebenen. Stärken und Schwächen beschreiben das, was Sie selbst kontrollieren: Ressourcen, Fähigkeiten, Strukturen, Prozesse. Chancen und Risiken beschreiben das, was ohne Ihr Zutun eintritt: Markt, Wettbewerb, Technologie, Regulierung (Quelle). "Unser Inbetriebnehmer ist im Sommer nicht verfügbar" ist eine Schwäche, kein Risiko. Die Unterscheidung ist kein Formalismus: Schwächen adressieren Sie mit Maßnahmen im eigenen Verantwortungsbereich, Risiken mit Vorsorge, Vertragsklauseln oder Eskalation.

Wie gehen Sie die 4 Ebenen der SWOT-Analyse Schritt für Schritt durch?

Die Infografik zeigt vier Ebenen. Arbeiten Sie sie in dieser Reihenfolge ab und schließen Sie mit der Ableitung von Maßnahmen ab.

Ebene 1: Stärken (intern, positiv)

Ziel: Die Fähigkeiten benennen, auf die das Projekt tatsächlich zugreifen kann.

Vorgehen: Ressourcen, Erfahrungen, Referenzen, Fertigungstiefe, Normkenntnis, bestehende Kundenbeziehungen sammeln. Jede Stärke mit einem Beleg versehen, etwa "14 vergleichbare Abfüllanlagen seit 2019".

Typischer Fehler: Unternehmensstärken statt Projektstärken. Eine gute Konstruktionsabteilung ist nur dann eine Stärke dieses Projekts, wenn sie im Projektzeitraum auch Kapazität hat.

Ebene 2: Schwächen (intern, negativ)

Ziel: Die eigenen Lücken offenlegen, solange sie noch verhandelbar sind.

Vorgehen: Fehlende Qualifikationen, Kapazitätsengpässe, unreife Prozesse, fehlende Zulassungen und Normerfahrung erfassen. Jede Schwäche einem Verantwortlichen zuordnen.

Typischer Fehler: Die Runde beschönigt, weil der Vertrieb mit am Tisch sitzt. Ohne psychologische Sicherheit liefert die SWOT-Analyse ein Werbeblatt statt einer Analyse.

Ebene 3: Chancen (extern, positiv)

Ziel: Entwicklungen im Umfeld erkennen, die dem Projekt Wert über den Auftrag hinaus geben.

Vorgehen: Markt-, Technologie-, Regulierungs- und Wettbewerbsentwicklungen betrachten (Quelle). Folgeaufträge, Referenzwirkung, Baukastenbildung, Förderprogramme.

Typischer Fehler: Chancen werden als Wunschliste formuliert. Eine Chance braucht einen Auslöser und einen Zeitbezug, sonst ist sie keine.

Ebene 4: Risiken (extern, negativ)

Ziel: Die Einflüsse benennen, die Sie nicht steuern, aber vorbereiten können.

Vorgehen: Lieferengpässe, Normänderungen, Wechselkurse, Genehmigungsverfahren, Insolvenz von Zulieferern, Verzug bei kundenseitigen Vorleistungen. Jedes Risiko wandert in die Risikoliste und bekommt dort Eintrittswahrscheinlichkeit und Auswirkung.

Typischer Fehler: Die SWOT-Analyse endet mit der gefüllten Tabelle. Ohne Übergabe an das Risikoregister bleibt sie folgenlos.

Abschluss: Ableitung von Maßnahmen über die TOWS-Matrix

Die vier Felder sind eine Bestandsaufnahme, keine Strategie. Die Verknüpfung liefert die TOWS-Matrix, die Heinz Weihrich 1982 in "The TOWS Matrix: A Tool for Situational Analysis" in Long Range Planning veröffentlichte (Quelle). Sie kreuzt interne mit externen Faktoren und erzeugt vier Strategietypen: SO (Stärken nutzen, um Chancen zu ergreifen), ST (Stärken nutzen, um Risiken abzuwehren), WO (Chancen nutzen, um Schwächen auszugleichen) und WT (Schwächen und Risiken gleichzeitig minimieren) (Quelle). Jede Zelle liefert Maßnahmen mit Verantwortlichem und Termin.

Drei Qualitätskriterien entscheiden, ob die SWOT-Analyse verwendbar bleibt. Erstens Belegpflicht: Jeder Eintrag bekommt eine Zahl, ein Datum oder eine Referenz. Zweitens Begrenzung: Maximal vier Einträge je Ebene erzwingen Priorisierung schon während der Erhebung; eine Liste mit 30 Positionen wird nicht weiterverarbeitet. Drittens Eigentümerschaft: Jeder Eintrag hat einen Namen, sonst entsteht keine Maßnahme.

Wie sieht eine SWOT-Analyse für ein Anlagenbau-Projekt aus?

Ausgangslage: Ein Anlagenbauer mit 310 Mitarbeitern prüft ein Angebot über eine Abfüll- und Verpackungslinie für einen Getränkehersteller. Auftragswert 8,4 Mio. Euro, Laufzeit 22 Monate, Aufstellungsort Rumänien, Festpreis mit Pönale von 0,3 % je Verzugswoche, gedeckelt bei 5 %. Das entspricht maximal 420.000 Euro. Die SWOT-Analyse entsteht in einem dreistündigen Workshop mit Projektleitung, Konstruktion, Elektroplanung, Einkauf und Service.

Positiv

Negativ

Intern

Stärken (S)
S1: 14 vergleichbare Linien seit 2019, Baukasten für Transporttechnik zu 70 % wiederverwendbar
S2: Eigene Steuerungssoftware, kein Lizenzrisiko
S3: Servicestützpunkt in Bukarest, 180 km vom Aufstellungsort

Schwächen (W)
W1: Keine Erfahrung mit rumänischem Abnahmeverfahren und lokaler Elektroprüfung
W2: Nur zwei Inbetriebnehmer mit Aseptik-Erfahrung, beide bis Monat 14 im Vorprojekt gebunden
W3: Kalkulation beruht auf einem einzigen Lieferanten für die Füllerventile

Extern

Chancen (O)
O1: Kunde plant zwei weitere Werke bis 2029, Rahmenvertrag möglich
O2: Referenz im Aseptik-Segment öffnet neuen Markt
O3: Lokale Investitionsförderung verkürzt die Entscheidungszeit des Kunden

Risiken (T)
T1: Lieferzeit Füllerventile aktuell 34 Wochen, Tendenz steigend
T2: Baugenehmigung für die Halle des Kunden noch offen, kundenseitige Vorleistung
T3: Maschinenrichtlinie wird während der Laufzeit auf die neue Maschinenverordnung umgestellt

Die Ableitung über die TOWS-Matrix:

Chancen (O)

Risiken (T)

Stärken (S)

SO: S1+O1: Baukastenanteil auf 80 % heben und als Grundlage für ein Rahmenvertragsangebot über drei Linien anbieten. Ziel: 6 % Preisvorteil je Folgelinie.

ST: S3+T2: Servicestützpunkt Bukarest übernimmt die wöchentliche Baufortschrittskontrolle beim Kunden, ab Monat 6. Verzug wird 8 Wochen früher sichtbar.

Schwächen (W)

WO: W1+O2: Externes Prüfbüro für die lokale Elektroabnahme binden, Aufwand 22.000 Euro, und die Erfahrung als Standardprozess für den Zielmarkt dokumentieren.

WT: W3+T1: Zweitlieferant für die Füllerventile qualifizieren, Aufwand 35 Personentage plus 18.000 Euro Musterkosten. Alternativ Bestellung der Ventile mit Vertragsunterzeichnung statt nach Konstruktionsfreigabe.

Die Rechnung hinter der WT-Maßnahme macht die Entscheidung überprüfbar. Die Füllerventile liegen mit 34 Wochen Lieferzeit auf dem kritischen Pfad. Fällt der Einzellieferant aus und dauert die Neubeschaffung 12 Wochen, greift die Pönale ab der ersten Verzugswoche mit 25.200 Euro je Woche. Zwölf Wochen Verzug entsprechen 302.400 Euro, begrenzt durch die Deckelung bei 420.000 Euro. Die Absicherung kostet 18.000 Euro Musterkosten plus 35 Personentage, bei 780 Euro also 27.300 Euro, zusammen 45.300 Euro. Der Erwartungswert des Schadens liegt bei einer geschätzten Ausfallwahrscheinlichkeit von 20 % bei rund 60.500 Euro. Die Maßnahme wird beschlossen.

Zwei Zahlen aus der SWOT-Analyse wandern zusätzlich weiter: W2 geht als Kapazitätskonflikt in die Ressourcenplanung, T3 als Normänderung in die Vertragsverhandlung mit Klärung, welcher Rechtsstand für die Konformitätserklärung gilt.

Die Übergabe entscheidet über den Nutzen. Aus der SWOT-Analyse gehen vier Artefakte hervor: die Risikoliste (aus T), die Maßnahmenliste mit Budget (aus WT und WO), die Annahmenliste für die Kalkulation (aus W) und der Vertriebsauftrag für Folgegeschäft (aus O). Ohne diese vier Übergaben bleibt das Ergebnis ein Workshop-Foto. Legen Sie im Workshop fest, wer welches Artefakt bis wann pflegt, und prüfen Sie die Einträge beim nächsten Phasenübergang gegen den dann gültigen Stand.

Fazit

Eine SWOT-Analyse ist erst dann Projektarbeit, wenn aus den vier Feldern Maßnahmen mit Verantwortlichem, Termin und Betrag werden. Die Trennung von intern und extern entscheidet dabei über die Brauchbarkeit: Sie bestimmt, ob eine Position mit eigenen Maßnahmen oder mit Vorsorge und Vertragsgestaltung behandelt wird. Wiederholen Sie die SWOT-Analyse an Phasenübergängen, weil die externen Felder schneller altern als die internen.

Quellen

  1. Gabler Wirtschaftslexikon: SWOT-Analyse. https://wirtschaftslexikon.gabler.de/definition/swot-analyse-52664 (abgerufen 2026-09)
  2. RapidBI: History of the SWOT Analysis (originally SOFT Analysis). https://rapidbi.com/history-of-the-swot-analysis/ (abgerufen 2026-09)
  3. Puyt, R. et al.: The origins of SWOT analysis. Long Range Planning, ScienceDirect. https://www.sciencedirect.com/science/article/pii/S0024630123000110 (abgerufen 2026-09)
  4. RapidBI: Myth of the History of SWOT – Learned, Christensen, Andrews and Guth. https://rapidbi.com/history-of-swot-analysis-the-error-many-on-the-internet-make/ (abgerufen 2026-09)
  5. From SOFT approach to SWOT analysis, a historical reconstruction. Journal of Management History 31(2). https://www.emerald.com/jmh/article/31/2/333/1239245/From-SOFT-approach-to-SWOT-analysis-a-historical (abgerufen 2026-09)
  6. Weihrich, H. (1982): The TOWS Matrix – A Tool for Situational Analysis, dargestellt bei Mindtools. https://www.mindtools.com/auqstul/the-tows-matrix/ (abgerufen 2026-09)
  7. The Strategy Toolkit: TOWS – Turning a SWOT Into Actual Strategy (SO, ST, WO, WT). https://thebastrategytoolkit.com/frameworks/tows/ (abgerufen 2026-09)
  8. UpGuard: Unpacking ISO 31010 (Risk assessment techniques, Bezug ISO 21502). https://www.upguard.com/blog/unpacking-iso-31010 (abgerufen 2026-09)

Weiterführend: Nutzwertanalyse: wie Sie Entscheidungen objektiv bewerten · Projektmanagement im Sondermaschinenbau: die 5 typischen Stolperfallen

Mehr zu Projektmanagement für technisch komplexe Projekte: Aligia
